Ir a terreno una vez. Estudiarlo todas las veces.

Alguien mide y dibuja el recinto. Ingeniería lo abre en la oficina y responde la pregunta que decide el proyecto: ¿cabe el equipo, y entra por la puerta?

El levantamiento

Seis cosas que un plano tiene que decir.

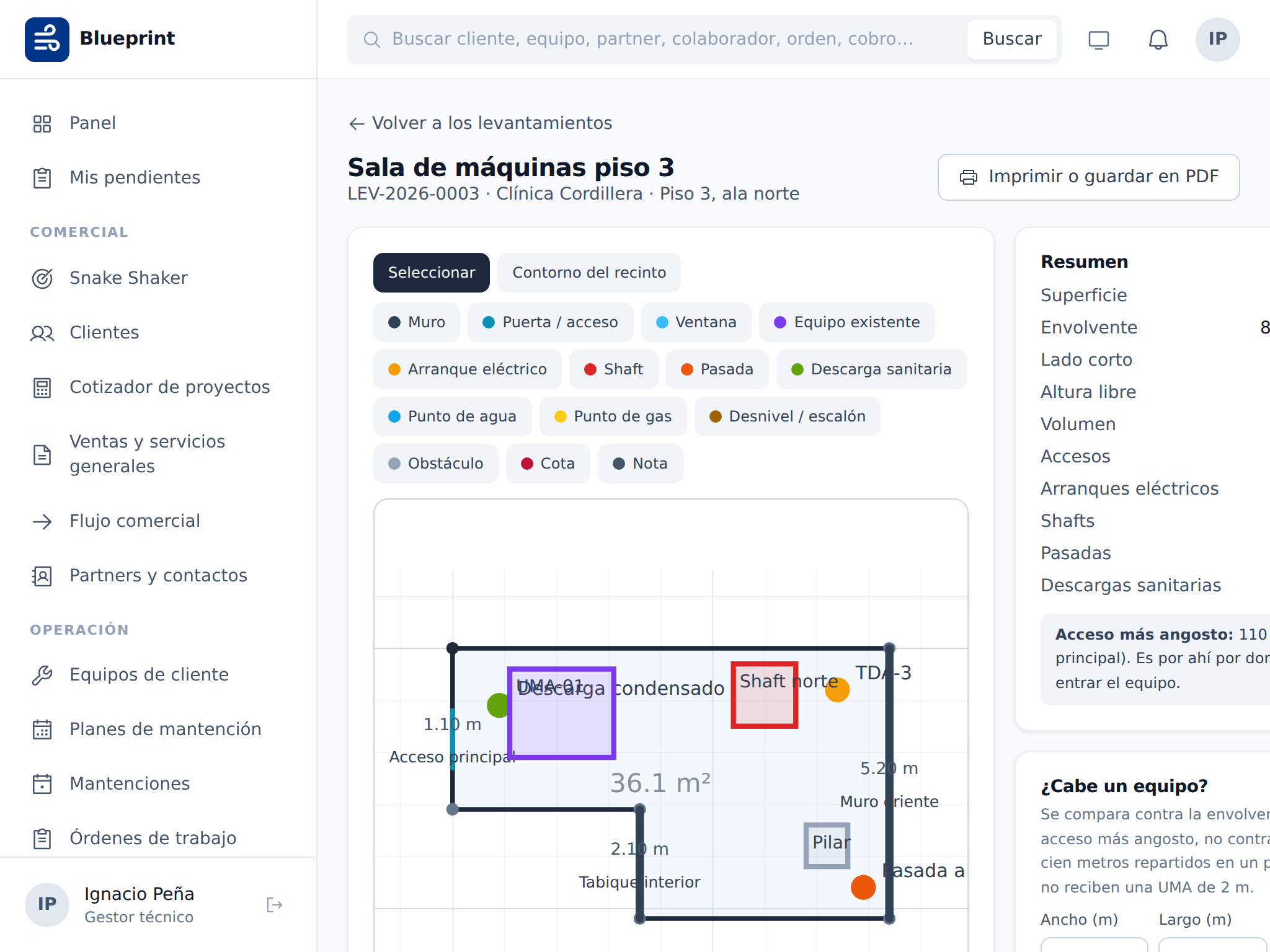

Se dibuja el contorno del recinto y encima se marca lo que importa. Todo en metros: la superficie, el perímetro y la envolvente se calculan solos, y el largo de cada muro aparece escrito sobre el trazo mientras se dibuja.

Arranques eléctricos

Con su tensión, su protección y su tablero de origen. Es el dato que más veces falta y el más caro de descubrir en obra: si el más cercano está a treinta metros y es monofásico, el proyecto es otro.

Shafts y pasadas

Por ahí sube y baja todo. Un shaft lleno es la diferencia entre pasar los ductos por dentro o resolverlo por fachada. Una pasada existente ahorra una faena de perforación.

Descargas sanitarias

El condensado tiene que llegar a algún lado por gravedad. Si el punto más cercano está más alto que el equipo, hace falta bomba — y eso cambia el presupuesto.

Materialidad de cada muro

Y si soporta carga colgada. De una volcanita no cuelga un equipo de ochenta kilos; del hormigón armado sí. La plataforma lo escribe, para que quien dibuja no tenga que acordarse de la tabla.

Accesos con su ancho libre

Es por donde entra el equipo. Un equipo de 1,2 m no pasa por una puerta de 90 cm, y eso hay que saberlo antes de comprarlo, no el día que llega el camión.

Obstáculos y desniveles

Pilares, vigas bajas, un escalón de quince centímetros. El espacio útil casi nunca es el espacio total, y un escalón decide si el equipo entra rodando o hay que subirlo a pulso.

La pregunta que decide

«¿Cabe?»

Se escriben las tres dimensiones del equipo y la plataforma contesta. Compara contra la envolvente del recinto —no contra la superficie— y contra el acceso más angosto.

Cien metros cuadrados repartidos en un pasillo de metro y medio no reciben un equipo de dos metros. Y un equipo puede caber perfectamente en la sala y no pasar por la puerta. Las dos cosas hunden un proyecto, y las dos se contestan antes de cotizar.

Lo que le falta a ingeniería

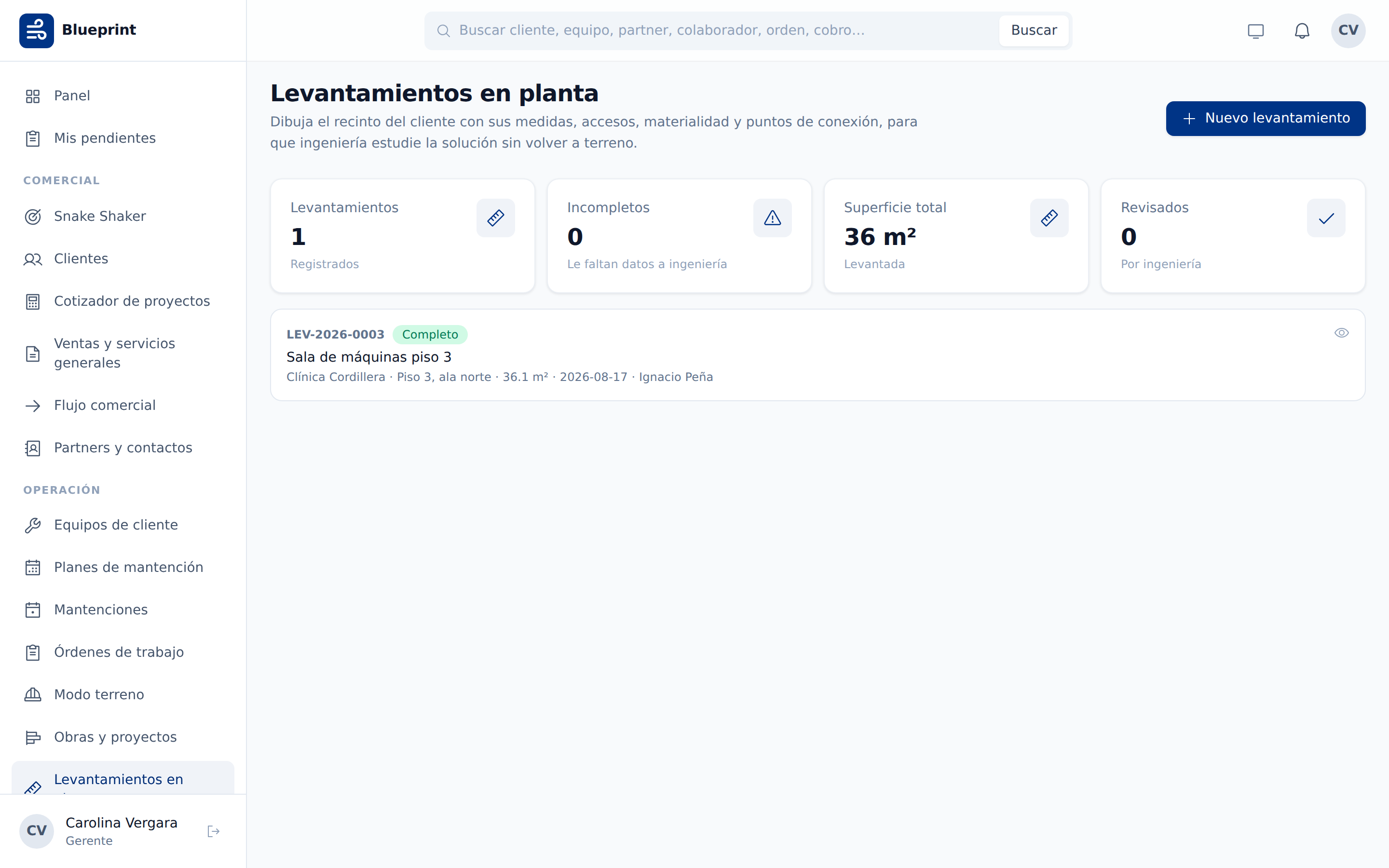

Un levantamiento incompleto se ve igual de terminado que uno completo.

Y la carencia aparece recién cuando el ingeniero abre el archivo y tiene que llamar por teléfono. Por eso lo más visible de la pantalla no es el dibujo: es la lista de lo que falta.

Cada punto de esa lista es una llamada telefónica evitada, y se dice por su nombre: «al shaft 2 le falta la altura», no «85% completo». Un porcentaje no se puede accionar; un nombre sí.

  • La altura libre No se deduce de una planta y sin ella no se puede decidir nada colgado.
  • Al menos un acceso con su ancho Sin eso no hay forma de contestar si el equipo entra.
  • Al menos un arranque eléctrico con su tensión Es el dato que más veces falta y el más caro de descubrir en obra.
  • Al menos una foto por muro La cota dice cuánto mide; la foto es lo único que dice cómo estaba.
  • Todo elemento dibujado al que le falten sus datos Dicho por su nombre, no como un porcentaje: «al shaft 2 le falta la altura».

Obras

Cuando el proyecto se ejecuta, el registro cambia de forma.

Una obra no se lleva como una orden de trabajo. Tiene hitos, tiene actas que firman dos partes, y tiene un libro donde queda anotado lo que pasó cada día.

Carta Gantt con hitos del rubro

Recepción de terreno, montaje, pruebas, comisionamiento, recepción provisoria y definitiva. Con avance esperado contra avance real.

Actas que firman los dos

Un hito no queda aprobado con la firma de una sola parte. Es la diferencia entre un acta y una declaración.

Bitácora de obra

Anotaciones dirigidas a quien corresponde, con su estado derivado de lo que pasó, y viáticos que se descuentan contra lo efectivamente rendido.

Trae un recinto real a la demostración.

Lo levantamos en pantalla durante la sesión y te mostramos qué te habría dicho la plataforma antes de cotizarlo.
